Монтаж пластиковых окон (ПВХ профиль)
Последовательность отдельных операций по монтажу оконных блоков принимают в соответствии с принятым конструктивным решением монтажного шва и вариантом отделки оконных откосов.
Этапы монтажа пластиковых окон ПВХ
- Подготовка оконного блока к монтажу.
- Кратковременная установка оконной коробки в проектное положение (примерка).
- Нанесение разметки для крепления уголковых профилей или уплотнительных лент.
- Монтаж и крепление оконного блока.
- Подготовка и крепление оконного слива.
- Крепление пароизоляционной ленты – при необходимости.
- Заполнение монтажных зазоров пенным утеплителем.
- Подготовку и крепление подоконника.
- Заполнение монтажных зазоров подоконника пенным утеплителем.
- Монтаж стеклопакетов, навешивание и регулировка створок.
Подготовка пластиковых окон

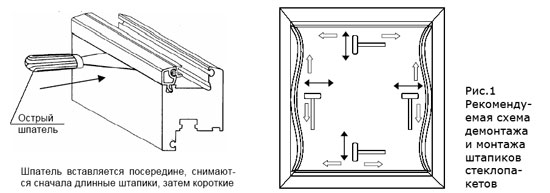

- Снятие оконных створок или стеклопакетов с глухой части оконного блока. При снятии стеклопакетов штапики рекомендуется промаркировать для монтажа их на прежнее место ().

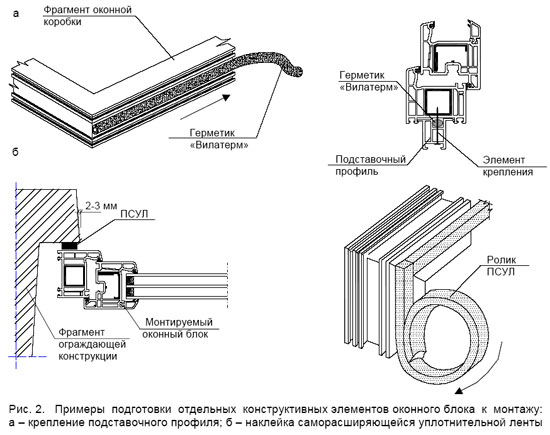

- Крепление подставочного профиля, если он не закреплен в заводских условиях ().
Для разметки не рекомендуется использовать жировой карандаш или фломастер, так как при чистке растворяющими средствами профиль может окраситься. Грязь, которая остается на профилях в процессе изготовления окон, например, следы смазки от фурнитуры, черновая разметка ручкой или карандашом, удаляется с помощью специальных чистящих средств (Cosmoclar Color, Cosmofen 20, 10, 5, Vekanol и др.).
Оконная коробка
Здесь производится разметка мест крепления для последующего сверления отверстий.
- Определение (разметка) размеров уголковых профилей или уплотнительных лент.
- Подготовка и подгонка по месту опорных и дистанционных колодок и клиньев.
- Снятие оконной коробки, нарезка и крепление уголковых профилей или саморасширяющихся уплотнительных лент (см. ).
- Сверление отверстий под крепежные элементы или крепление анкерных пластин.
Монтаж окон ПВХ
- Размещение оконной коробки в проеме стены согласно проектного решения с контролем вертикальности и горизонтальности положения по уровню и отвесу в пределах допускаемых отклонений. При этом оконный блок временно фиксируют установочными клиньями или иным способом в местах угловых соединений коробок и импостов (установочные клинья удаляют после устройства утепляющего слоя, места их установки заполняют пенным утеплителем).
- В нижнем узле примыкания коробки в качестве монтажных опор используют опорные (несущие) колодки. Схема расстановки опорных колодок принимают в зависимости от конструктивного решения оконного блока.
- Крепление оконной коробки осуществляется с помощью строительных шурупов, дюбелей или монтажных анкеров. Анкеры и дюбели устанавливаются в местах расположения петель и запорных узлов.
- Точки крепления должны быть расположены на расстоянии не менее 150 мм от внутренних углов. Интервал между ними не должен превышать 700 мм. При закреплении оконной коробки по боковым и верхней сторонам в районе расположения элемента крепления устанавливаются временные дистанционные колодки или клинья с целью исключения деформации профиля при затяжке крепления.
Схема размещения несущих колодок принимается в зависимости от размеров оконного блока, расположения створок, импостов и пр.
Оконный слив
- Разметка заготовки слива и подготовка его к установке. Наклейка (при необходимости) на нижнюю часть оконного проема шумогасящей прокладки.

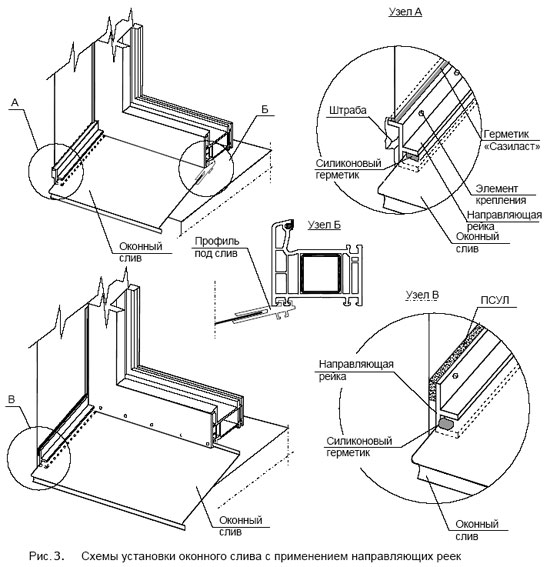

- Установка оконного слива в проектное положение. При использовании уголковых профилей слив должен заводиться за уголковый профиль или огибать его (). При использовании саморасширяющихся лент – слив должен заводиться за ленту. Уклон слива должен быть от оконного блока и составлять не менее 10о.
- Крепление слива к подставочному профилю или оконной коробке – саморезами с шагом 200-300 мм.

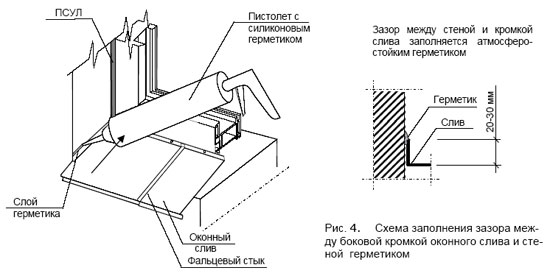

- Герметизация мест примыкания боковых участков слива к наружной стене ().
Пароизоляционная лента
Производится в том случае, если это предусмотрено проектным решением.
- Крепление пароизоляционной ленты производится посредством самоклеящейся монтажной полосы, закрытой защитной полоской бумаги, к внутренней поверхности оконной коробки. Для более качественного приклеивания, ленту рекомендуется прикатать валиком.
- После приклейки к оконной коробке ленту следует отогнуть от монтажного шва, обеспечив доступ к монтажному зазору для его заполнения пенным утеплителем. При этом полоску бумаги, защищающую второй клеящий слой, снимать не следует.
Окончательная приклейка пароизоляционной ленты к поверхности стены производится после заполнения монтажных зазоров пенным утеплителем.
Утепление окон после монтажа
- Обработка (опрыскивание) внутренней полости монтажного зазора водой (праймером).
- Послойное заполнение монтажного зазора пенным утеплителем с учетом температурных и влажностных условий окружающей среды, а также рекомендаций завода-изготовителя.
- Монтажная пена должна наносится по всему периметру проема в глубину стыка равномерным слоем толщиной не более 35-40 мм с учетом ее способности вторичного расширения.
- Положение баллона в процессе запенивания – вертикальное, причем дно баллона должно быть обращено вверх. При большой глубине и ширине шва пену следует наносить послойно, с интервалом не менее 10 минут и с повторным увлажнением.
При работе не рекомендуется допускать выхода излишков пены за внутреннюю плоскость профиля коробки оконного блока.
Монтаж ПВХ подоконника
- Примерка подоконника и проставление соответствующих меток. При необходимости удаление участков простенков, мешающих установке подоконника.
- Распилы подоконника по меткам (при выполнении этих работ необходимо учитывать, что боковые грани подоконника должны заходить за отделку оконных откосов не менее чем на 10 мм, а вылет подоконника в помещение за грань стены – не менее 40 мм).
- Крепление к подоконнику дополнительных крепежных элементов (например, при креплении подоконника к стене посредством металлических уголков). При необходимости – проведение подготовки поверхности стены для дополнительных крепежных элементов.
- Нанесение на край подоконника валика из силиконового герметика и установка подоконника в проектное положение ().

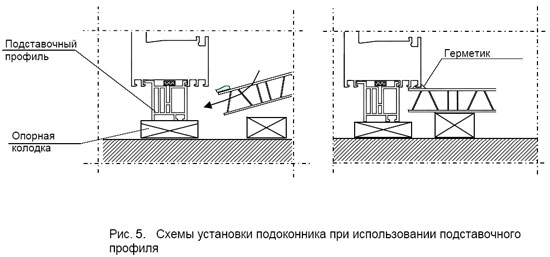

- При большой ширине подоконника (больше 400 мм) – установка в его центральной части дополнительных несущих колодок из антисептированной древесины твердых пород с шагом 300-500 мм.
Монтажный зазор
- Опрыскивание водой монтажного зазора между подоконником и поверхностью стены.
- Заполнение монтажного зазора пенным утеплителем на ширину 140-200 мм по краям подоконника.
При проведении монтажа окон ПВХ следует обращать внимание на тщательное заполнение монтажной пеной боковых граней подоконника, исключая возможность попадания воздуха под подоконник из швов кладки или полостей отделки боковых откосов.
Монтаж стеклопакета
- После полного отверждения монтажной пены провести очистку (проверку) дренажных отверстий от строительного мусора, установить стеклопакеты, располагая несущие подкладки согласно рекомендаций.
- Одеть колпачки на крепежные элементы, сливные отверстия, проверить крепление фурнитуры, уплотняющих прокладок.
- Произвести окончательную регулировку оконных створок (при открывании створки на 10-20o в поворотном режиме, дальнейшего самостоятельного открывания или закрывания створки происходить не должно).
- Проверить герметичность притворов – с помощью листка обычной писчей бумаги, подложенной под уплотнитель (при правильной регулировке листок должен плотно зажиматься между уплотнителем и профилем).
На этом, монтаж пластиковых окон ПВХ завершен.
